Zeitpunkt |
Was gemacht wurde |
Ausführende Firma |
Foto |
KW 18/2022 |

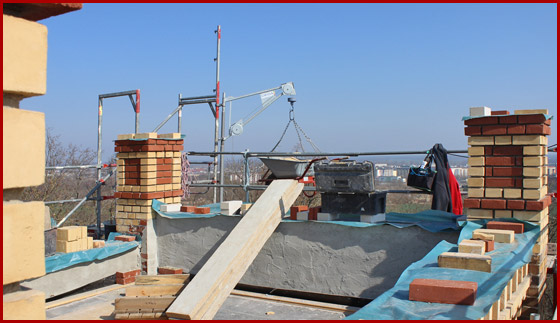

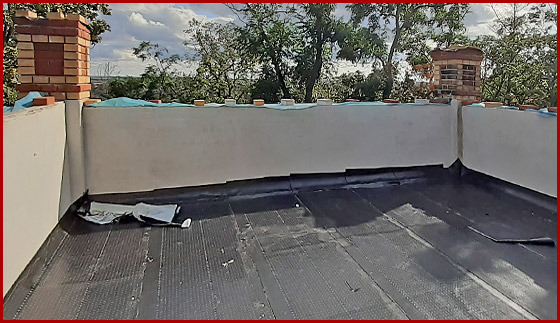

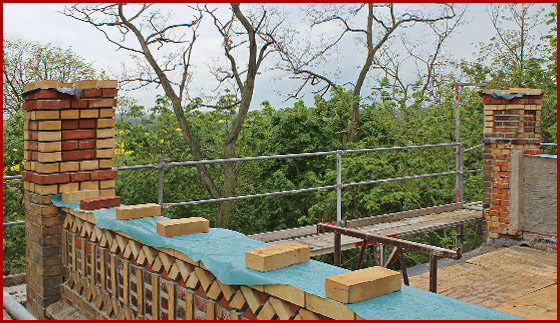

Der Buffet-Anbau ist fertig überdacht |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
28.04.2022 |

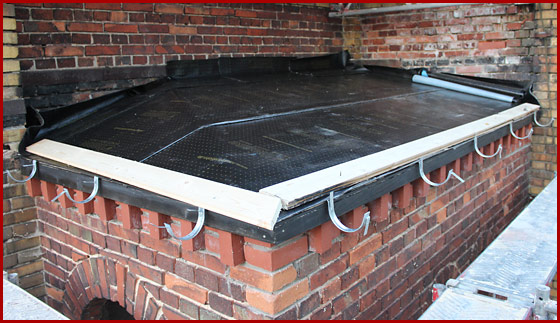

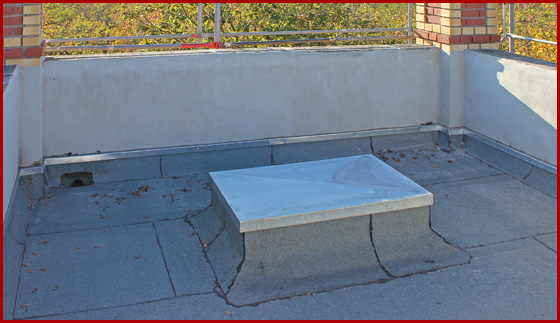

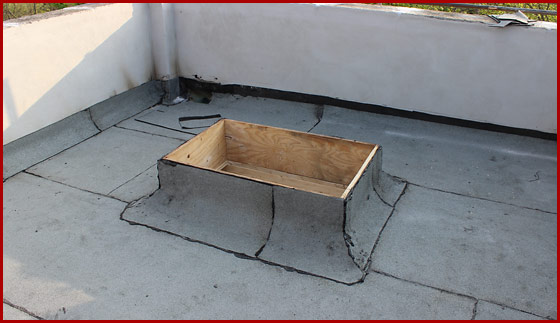

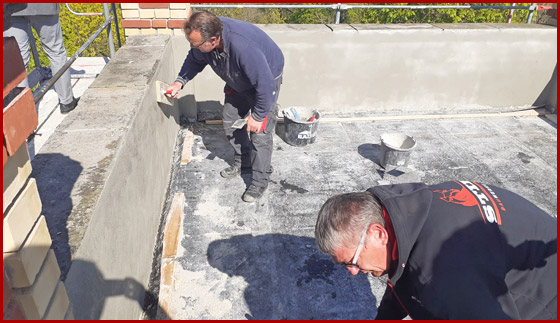

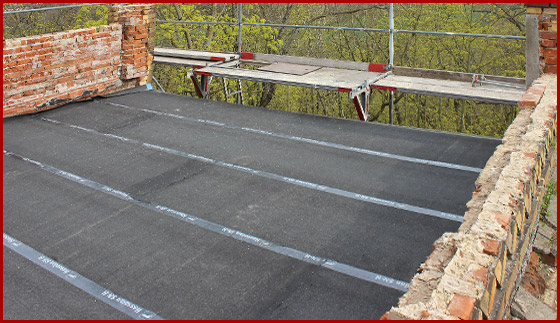

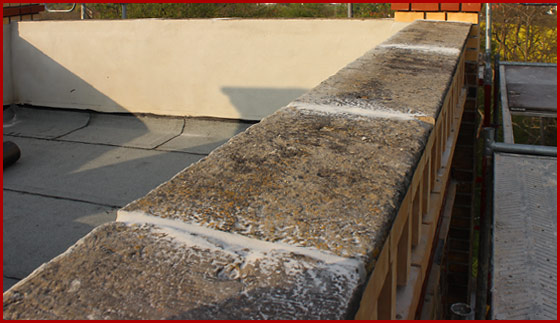

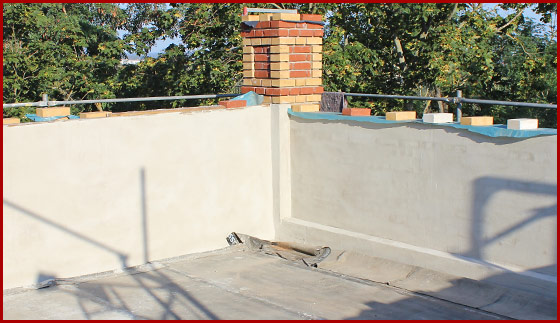

Abdichtung vom Treppenturm abgeschlossen |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
28.04.2022 |

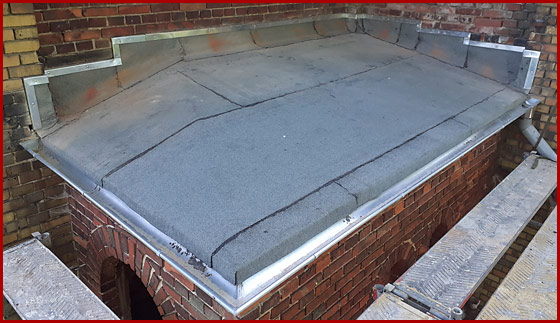

Das Buffet-Dach wird hergestellt |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
27.04.2022 |
Der Buffet-Raum-Dachstuhl wird vorbereitet |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
27.04.2022 |

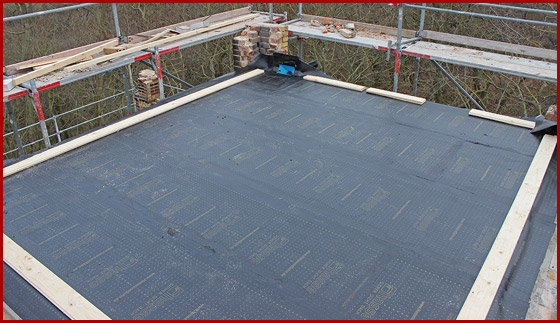

Zweite Dachhaut plus Dachausstieg |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
26.04.2022 |

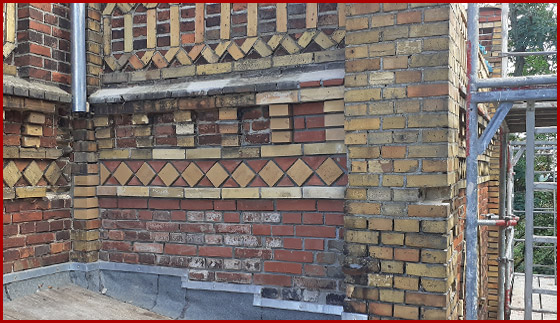

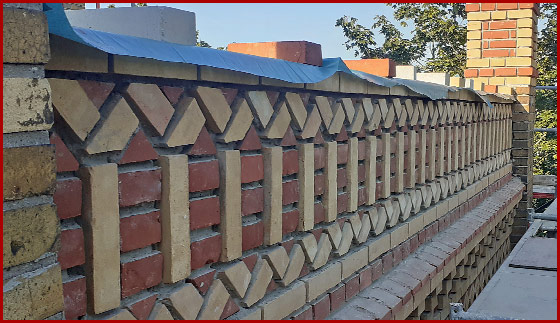

Fugen der Attika-Abdeckungen werden geschlossen |
Stier Bauwerke GmbH, Magdeburg |
|
26.04.2022 |

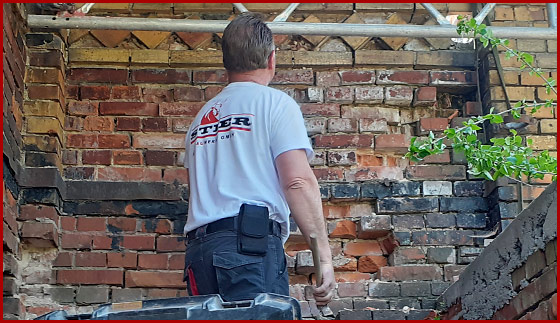

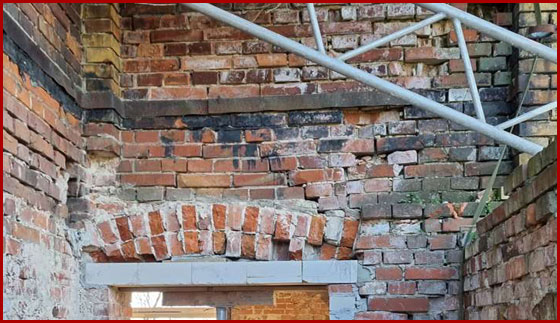

Instandsetzung der Mauer über dem Buffet-Raum |
Stier Bauwerke GmbH, Magdeburg |
|
26.04.2022 |

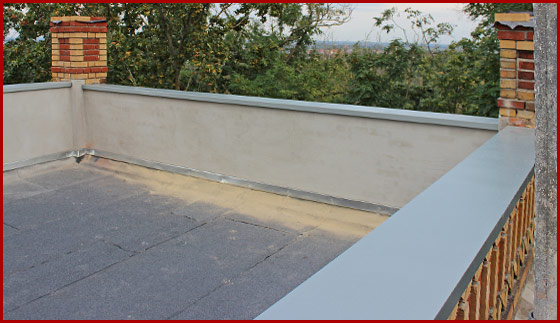

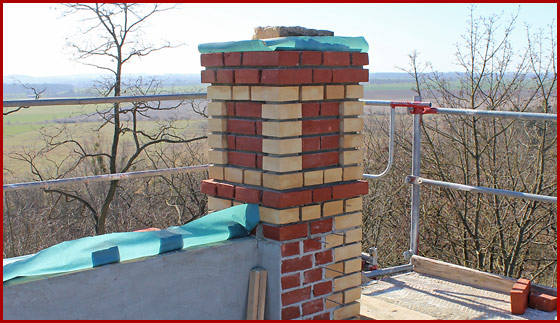

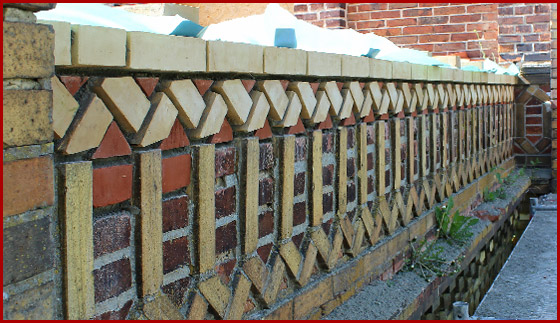

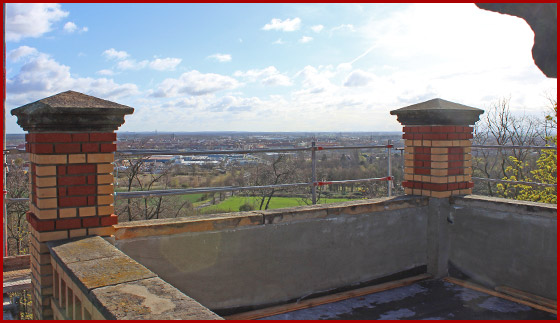

Verputzte Treppenturm-Attika |
Stier Bauwerke GmbH, Magdeburg |
|
04.04.2022 |

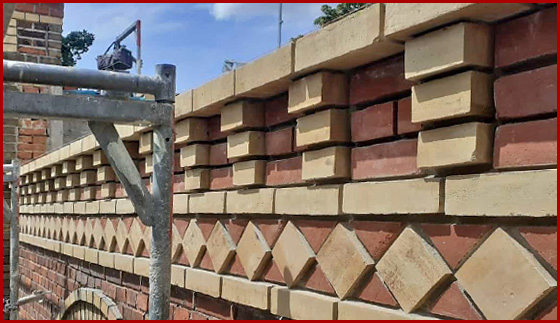

Die originalen Sandstein-Abdeckungen zieren jetzt den Treppenturm |
Stier Bauwerke GmbH, Magdeburg Gebr. Rogat GbR, Schönebeck (Elbe) |
|
KW 13/2022 |

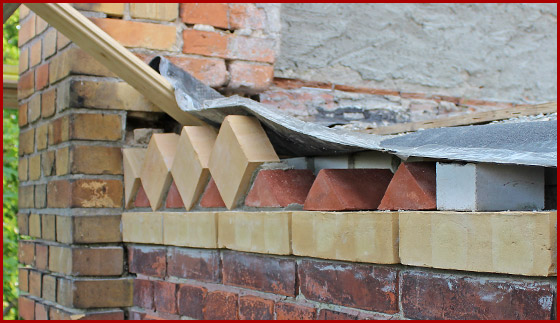

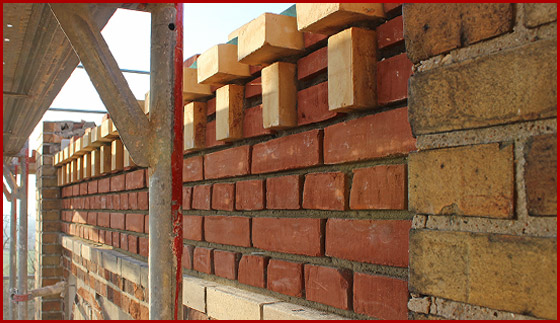

Herstellen der Traufe für den Buffet-Anbau |
Stier Bauwerke GmbH, Magdeburg |
|
KW 12–13/2022 |

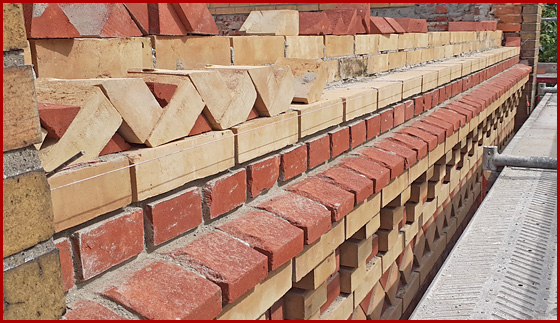

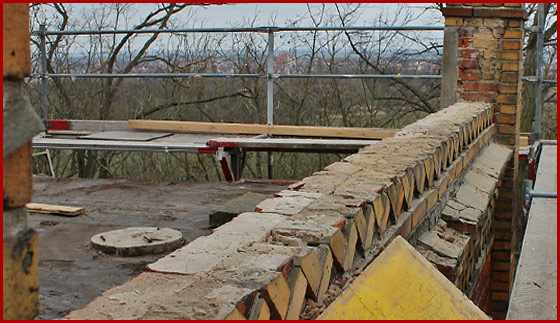

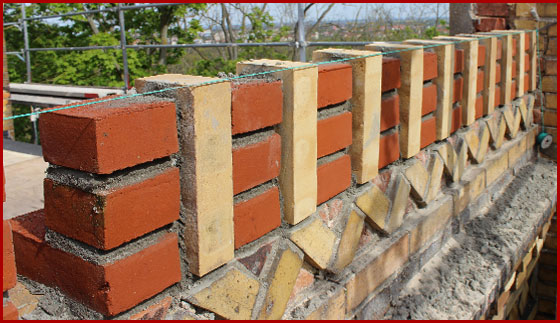

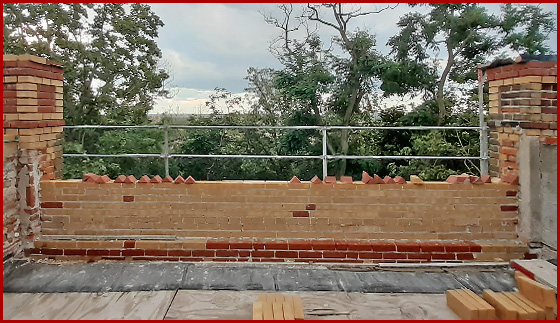

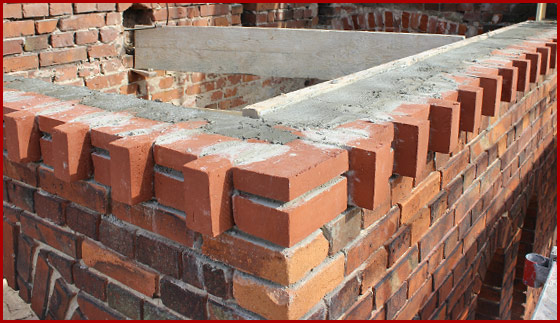

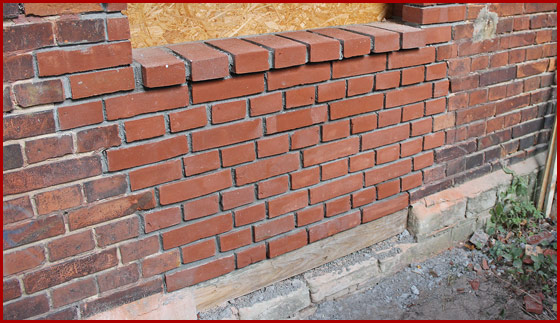

Attika und Eckpfeiler fertig gemauert |
Stier Bauwerke GmbH, Magdeburg |
|
KW 12/2022 |
Die nächsten Eckpfeiler werden gemauert |
Stier Bauwerke GmbH, Magdeburg |
|
KW 12/2022 |

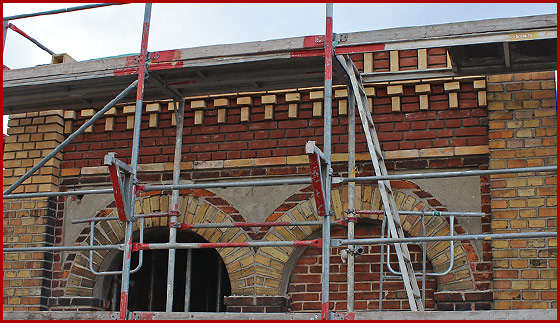

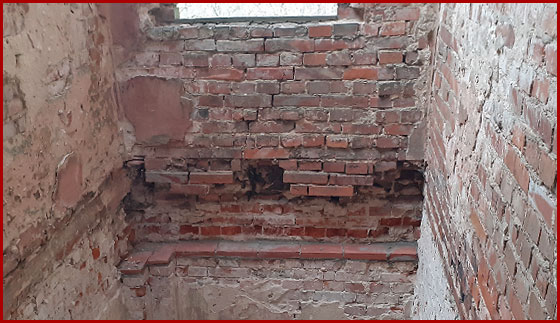

Sturz zum oberen Buffet-Raum komplettiert |
Stier Bauwerke GmbH, Magdeburg |
|
18.03.2022 |

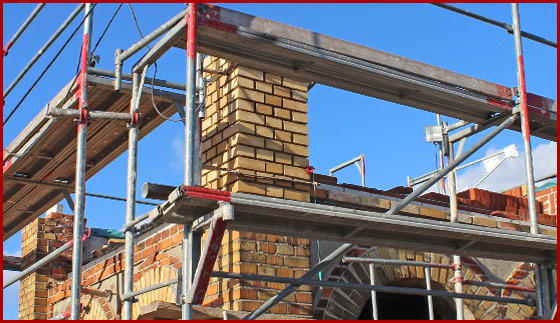

Der erste Eckpfeiler ist fertig gemauert |
Stier Bauwerke GmbH, Magdeburg |
|
KW 11/2022 |
Verankerung der Balken |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
07.03.2022 |

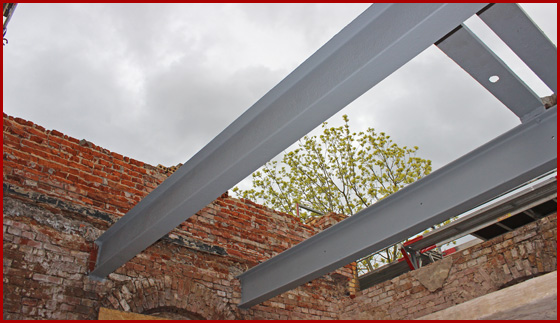

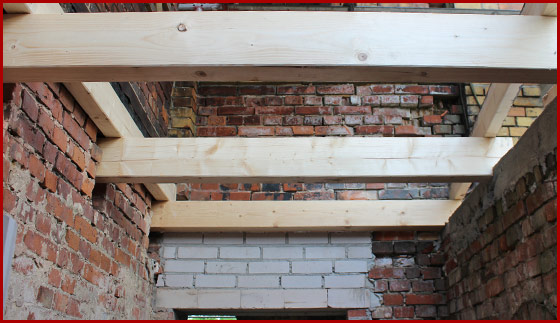

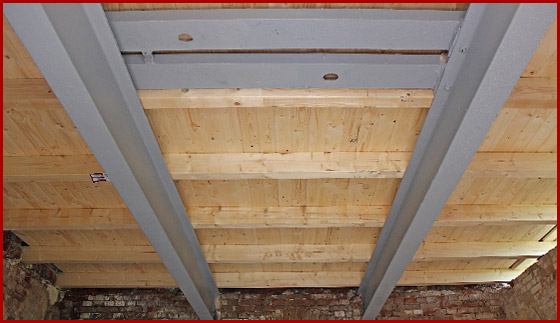

Balken und Beplankung für den Buffett-Anbau |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
04.03.2022 |

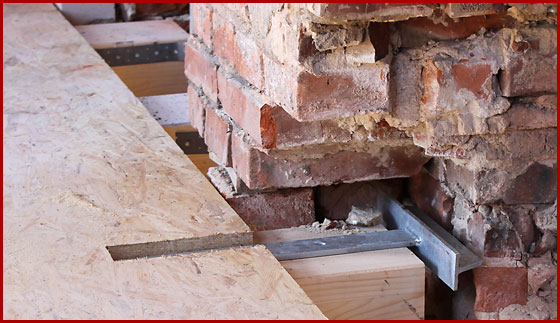

Bau der neuen Balkenauflager (Buffett-Anbau) |
Stier Bauwerke GmbH, Magdeburg |
|
04.03.2022 |
Herstellen eines Türsturzes im Obergeschoss |
Stier Bauwerke GmbH, Magdeburg |
|
03.03.2022 |

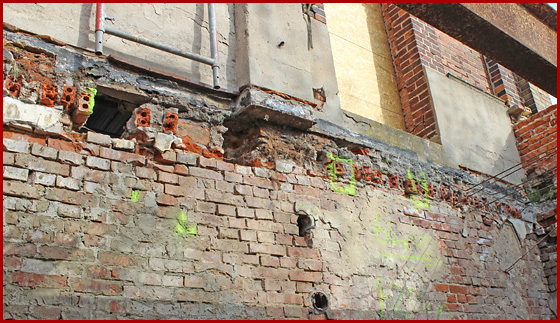

Marode Teile der unteren Attika werden entfernt |
Stier Bauwerke GmbH, Magdeburg |
|
01.03.2022 |
Beplankung der Balken |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
01.03.2022 |

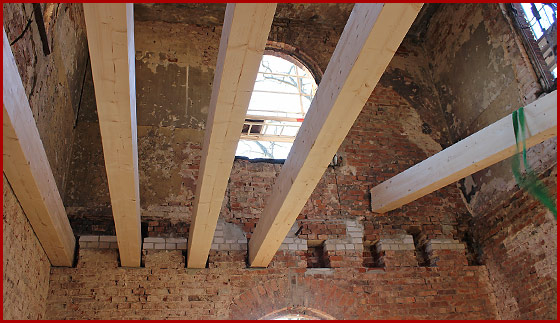

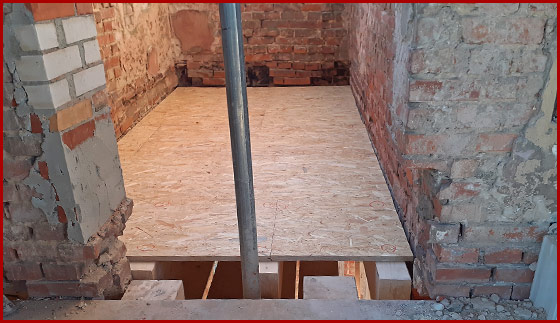

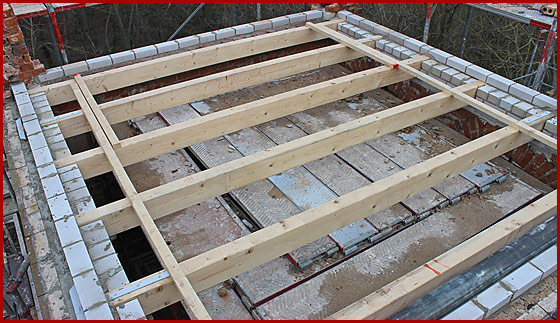

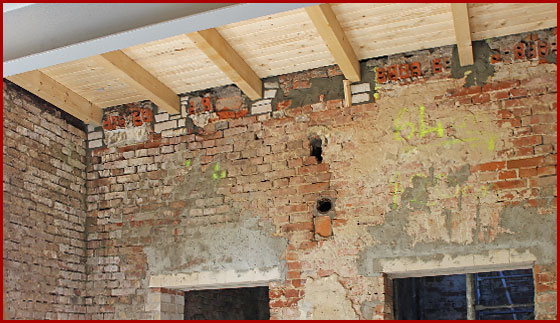

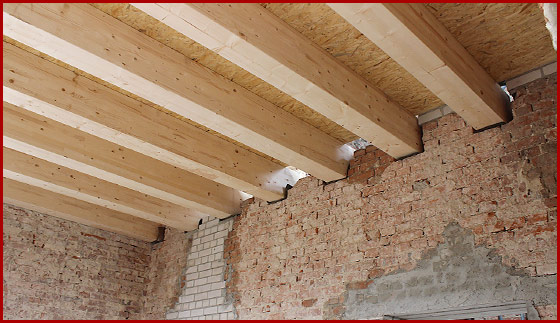

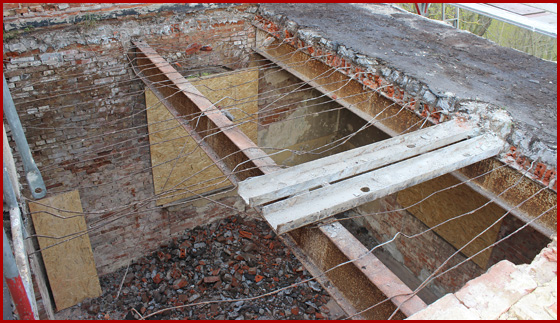

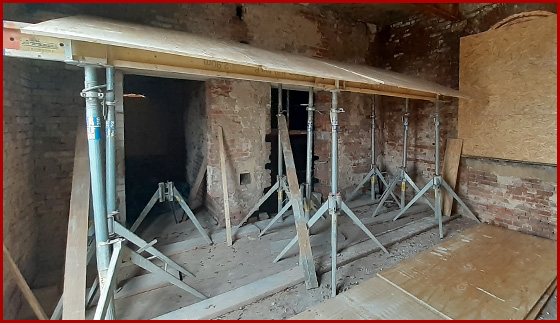

Einbau der Balken für die Zwischendecke |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
KW 08/2022 |

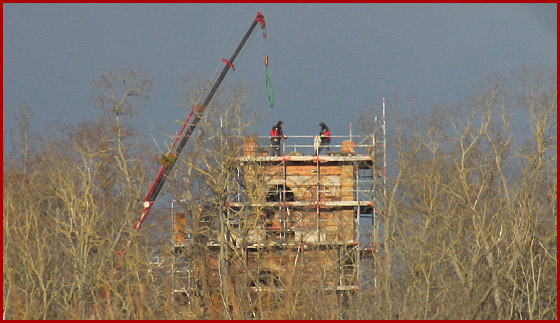

Der Bau der Treppenturm-Attika geht weiter |
Stier Bauwerke GmbH, Magdeburg |
|
KW 08/2022 |
Aufbau der Eckpfeiler für den Treppenturm |
Stier Bauwerke GmbH, Magdeburg |
|

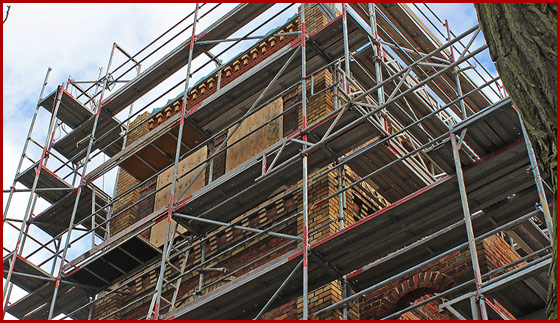

16.02.2022 |

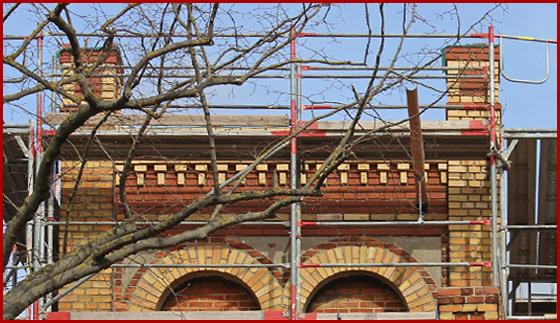

Blindfenster 2. OG entfernt (Nord-West-Seite) |
Stier Bauwerke GmbH, Magdeburg |
|
KW 06–07/2022 |

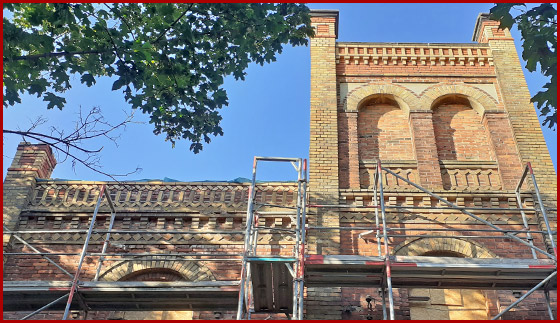

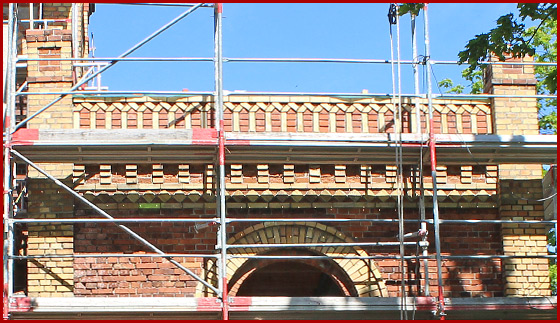

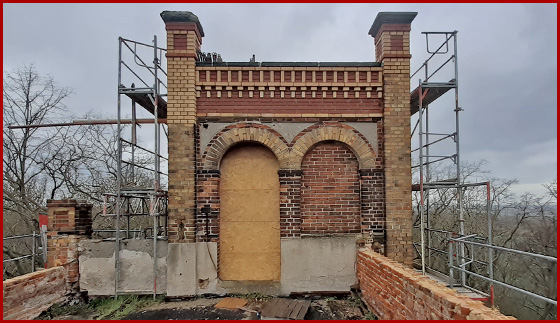

Bau der neuen Attika für den Treppenturm |
Stier Bauwerke GmbH, Magdeburg |
|
07.02.2022 |
Treppenturm erhält die erste Dachhaut |
Gebr. Rogat GbR, Schönebeck (Elbe) |
|
KW 05/2022 |
Dachbalken für den Treppenturm |
Gebr. Rogat GbR, Schönebeck (Elbe) Stier Bauwerke GmbH, Magdeburg |
|
KW 05/2022 |

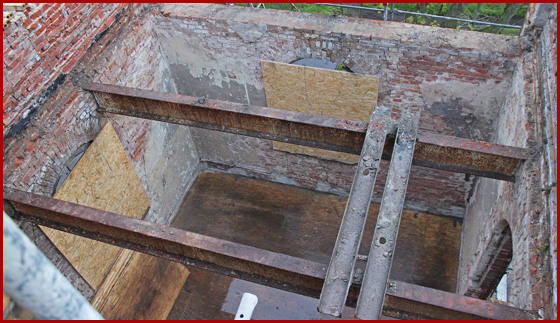

Bau der neuen Balkenauflager (EG, innen) |
Stier Bauwerke GmbH, Magdeburg |
|
21.01.2022 |

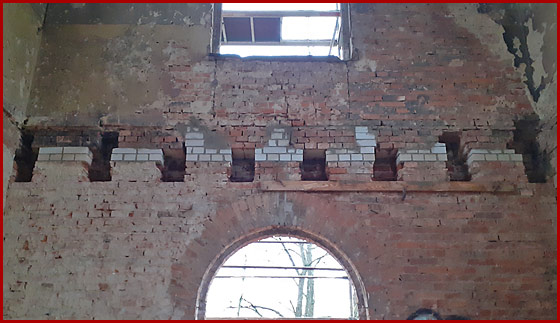

Sicherung der Sandsteinelemente |
Stier Bauwerke GmbH, Magdeburg Gebr. Rogat GbR, Schönebeck (Elbe) |
|
KW 04–05/2022 |

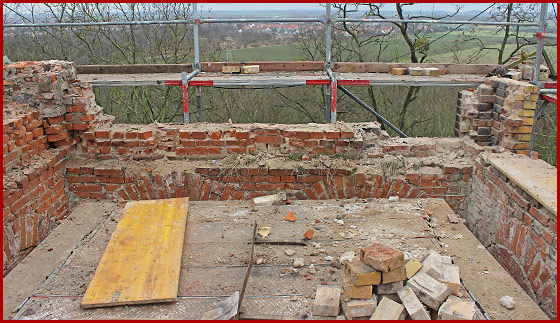

Rückbau der beschädigten Attika und Eckpfeiler vom Treppenturm |
Stier Bauwerke GmbH, Magdeburg |
|
KW 03–05/2022 |

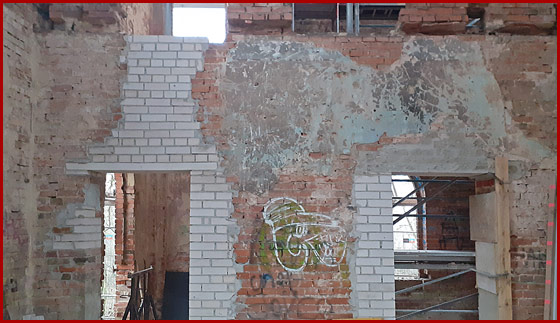

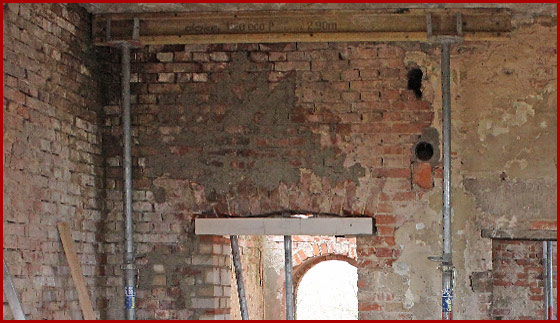

Mauerarbeiten, Erdgeschoss, innen |
Stier Bauwerke GmbH, Magdeburg |
|
17.01.2022 |

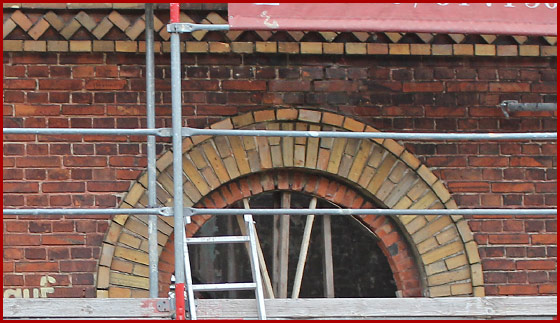

Rundbögen ausgebessert |
Stier Bauwerke GmbH, Magdeburg |
|

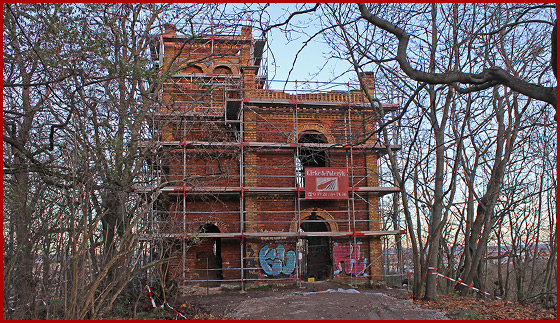

08.01.2022 |

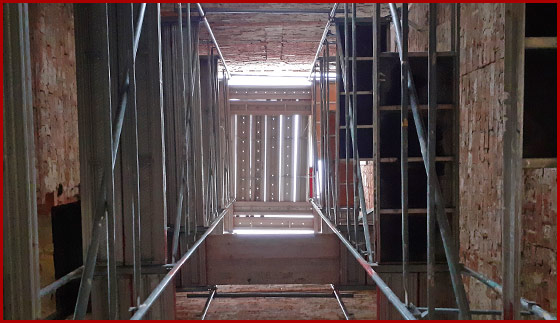

Baugerüst (innen) |
Girke & Polczyk Gerüstbau GbR, Schönebeck (Elbe) |
|
10.12.2021 |

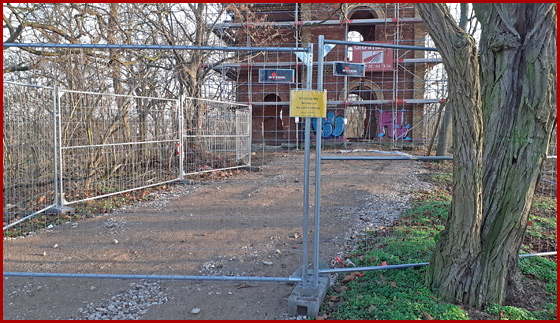

Bauzaun |
Stier Bauwerke GmbH, Magdeburg |
|
KW 48/2021 |
Baugerüst |
Girke & Polczyk Gerüstbau GbR, Schönebeck (Elbe) |
|
KW 44–46/2021 |

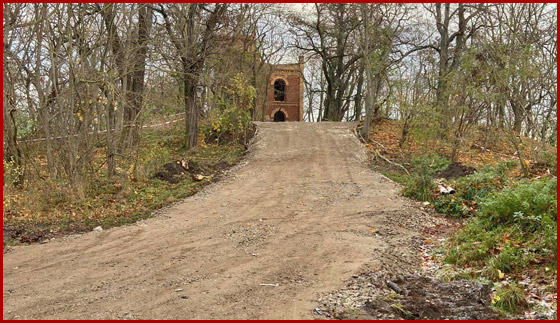

Baustraße |
Stier Bauwerke GmbH, Magdeburg |
|
